pondělí 31. října 2011

Stavba - den 10 - 13

Čtvrtek 27.10.
Využil jsem prodlouženého víkendu a pokročil na stavbě. Ve čtvrtek odpoledne dovezli z Centrostavu zbytek tvárnic, ale protože bylo mokro, museli jsme je ručně vykládat z dodávky a nosit asi 15 metrů k základům. Konečně jsme sestavili celé bednění a mohlo se začít s přípravou bednění.


Pátek 28.10.
Pro někoho svátek a den volna, pro mě pracovní den. Musel jsem připravit bednění na vylití betonem. To znamenalo ucpat všechny škvíry a díry, aby se beton nevylil ven.
A takhle to nakonec vypadalo.


Sobota 29.10.
V sobotu přijel mix s betonem z firmy ZAPA Beton Havlíčkův Brod a začali jsme vylévat tvárnice. Teda nejdřív jsme museli mix vytáhnout, protože při otáčení zapadl :)
Samotné vylévání tvárnic byla pěkná pakárna, protože beton se z mixu špatně dávkuje a tak se musí rychle s korýtkem manipulovat. Nakonec se po 2,5 hodinách všechno povedlo a základy jsoutak už konečně hotové.
V sobotu jsem taky usadil elektrosloupek a teď jen čekám, až mi do něj přivedou šťávu...


Neděle 30.10.
Ráno jsem zajel do Jihlavy pro vibrační pěch = žábu a začali jsme s rozprostřením a dusáním hlíny pod desku. Takhle jsem se nenadřel už kolik let....
Ve třech lidech jsme dělali až do tmy, takže jsem nestačil ani udělat fotky. Tak snad příště... EDIT - nějaké fotky z večera jsem vyhrabal, snad na nich bude něco vidět

středa 19. října 2011

Stavba - den 8 a 9

Vzal jsem si 2 dny dovolené, abych trošku pohnul se stavbou. Sice zápasím s chřipkou, ale pocit, že dělám na svém mě nabíjí a tak nějak na nemoc zapomínám... A to jsme si dneska opravdu mákli, protože jsme museli přemístit 2m3 betonu a asi 60 betonových tvárnic na své místo.

Během úterý a středy se nám povedlo dokončit ztracené bednění kolem celého domu. KONEČNĚ !!! Teď už jen zbývá dodělat ho do správné výšky (což by se mělo povést v sobotu) a začít rozvážet a hutnit hlínu pod desku.

Dneska mi taky TopTrans konečně dovezl elektrosloupek od firmy BP Bruna za celkem 8´000 včetně základu a dopravy. Kdybych si ho dělal sám, tak sice ušetřím asi tisícovku, ale bude mi to trvat minimálně 3 dny a to mi za to nestojí.

V sobotu ho umístím na svoje místečko a E.ON mi do konce října přivede na parcelu elektrický proud.

neděle 16. října 2011

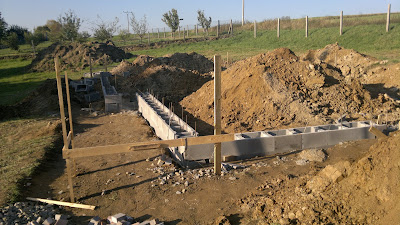

Stavba - den 7

Počasí se konečně umoudřilo a tak jsem mohl opět vyrazit na stavbu. V sobotu jsem ale byl v Litomyšli, a tak jsem se na stavbu nedostal. Proto jsem vše doháněl v neděli. Aktuálně děláme ztracené bednění a nikdy bych nevěřil, co je s tím patlání. Tvárnice jsou nepřesné a musí se různě podkládat, aby se dosáhla u prvního šáru alespoň nějaká rovina. Dnes jsme stihli udělat i půlku druhého šáru ztraceného bednění. Nejdřív bylo ale nutné položit mezi obě vrstvy armovací tyče a ty přivázat na svislá armovací železa. Po zalití betonem by měl vzniknout kompaktní železobeton s životností asi 300 let :))) Právě při pokládce druhého šáru jsme zjistili jak nepřesné jsou už z výroby betonové tvárnice Diton pro ztracené bednění. Půl centimetru sem, půl centimetru tam není žádná míra :(((( Vrchní deska bude muset rozdíly vyrovnat. Bohužel jsem dneska na sobě pozoroval, že mě přepadá rýmička a kašílek. Bolí mě klouby a jsem asi trošku přetažený. Snad se do úterý dám dohromady. Potřebuju pokračovat a tak si plánuju vzít dovolenou.

neděle 9. října 2011

Stavba - den 5 a 6

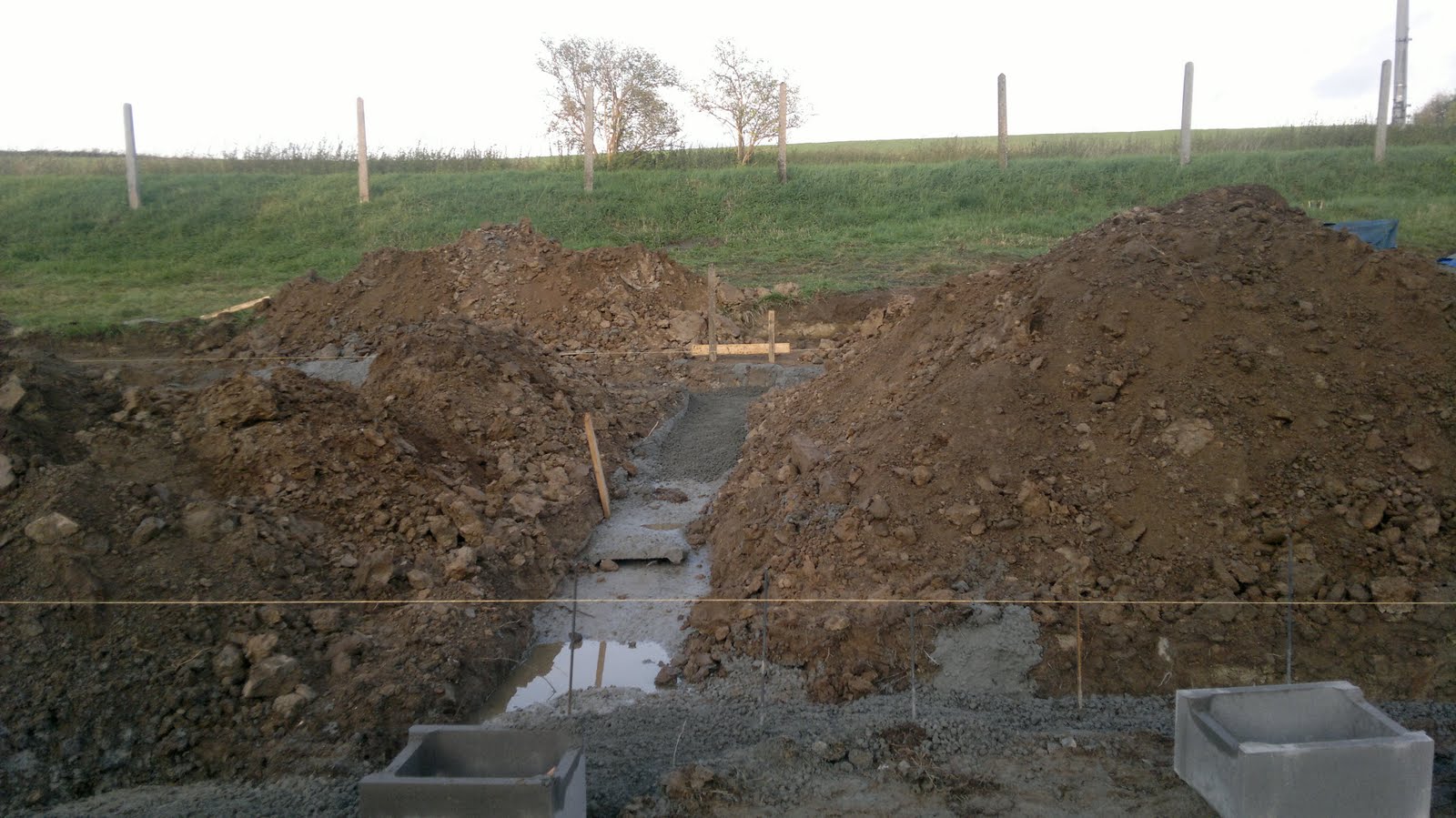

Tento víkend se vůbec nepodařil. Počasí stálo slušně řečeno za h...o. Předpokládal jsem, že stihneme udělat první dva šáry ztraceného bednění. To se ale vzhledem k počasí nepovedlo. Neustále jsme se schovávali před studeným deštěm a tak nám práce moc nešla. Navíc nás zradila technika. V niveláku se vybila beterie a vrtačce taky došla šťáva. Doufám, že se počasí umoudří a já stihnu dodělat desku do konce října.

středa 5. října 2011

Stavba - den 4

Dnes jsme betonovali základy. Oproti původnímu plánu jsme museli vzít o cca. 10m3 betonu navíc. Před betonáží jsme museli položit zemnící pásku. Ta slouží jako uzemnění a svod hromosvodu. Beton jsme dovezli celkem v pěti várkách. Poslední mix odjel v 18:05 :(((( a do cca. 19:00 jsme beton rovnali a usazovali armovací železo. Dneska toho mám fakt plný kecky.

pondělí 3. října 2011

Stavba - den 3

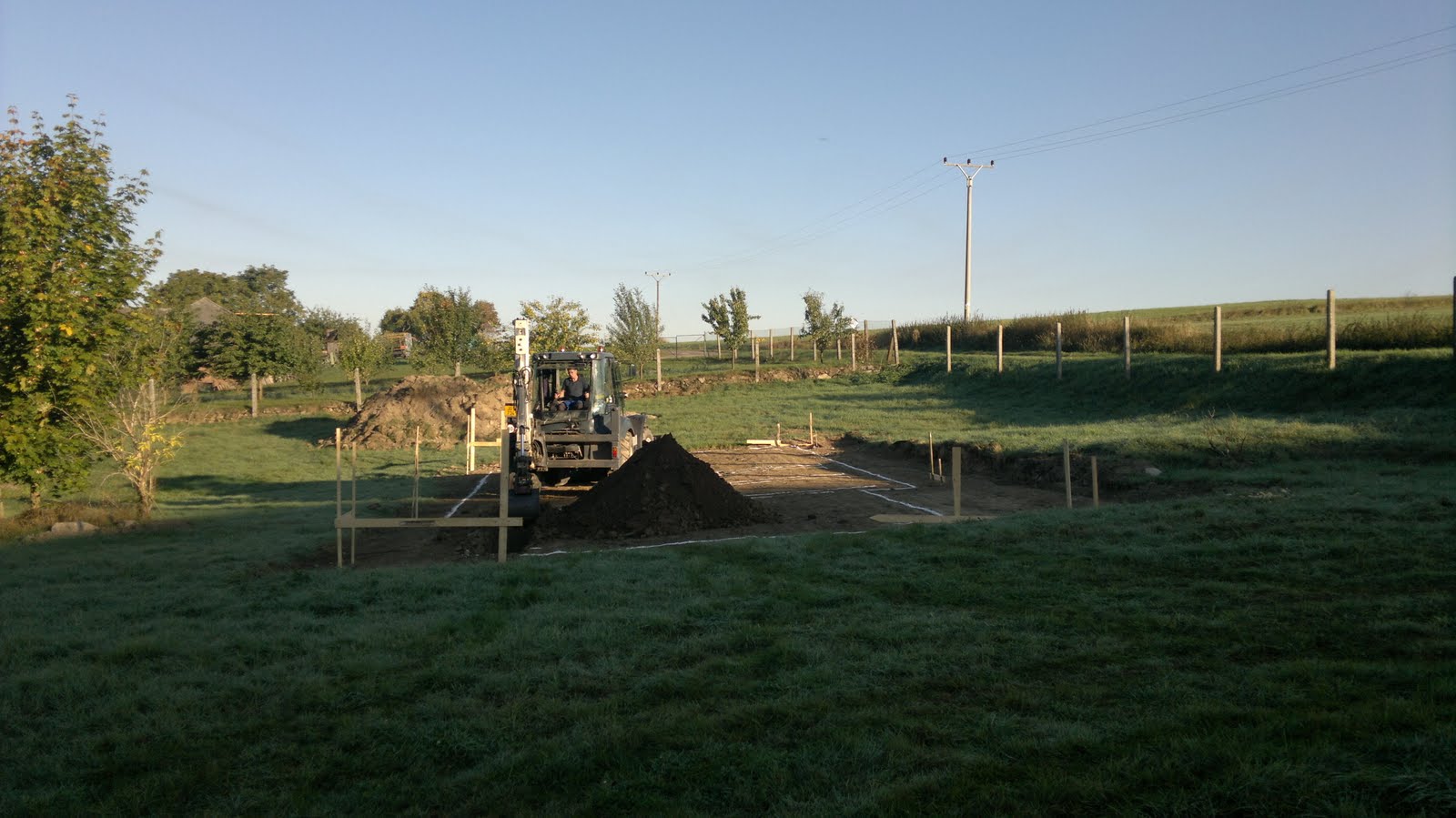

Dnes přijel bagrista a vykopal 1,5m hluboké základové pasy. Na místě jsme zjistili, že podloží tvoří jílovitá zemina, což je ideální podloží pro stavbu domu. Měl jsem strach, že bude v hloubce kolem metru mokrá hlína, protože mám na pozemku 2 studny a podle místních starousedlíků je na této straně hodně vody, ale naštěstí se moje obavy nepotvrdily. Hlínu jsem nechal vykopat dovnitř "domu". Nebudu jí muset převážet dovnitř až budu hutnit podložku pod základovou desku. Na spodek jsem nechal nasypat makadam. Teď mě jen čeká natáhnout zemnící pásek s vývodem pro hromosvody, udělat prostupy pro vodu a kanalizaci a můžeme betonovat. Betonáž by měla proběhnout ve středu odpoledne. Beton mi dovezou mixy z Heidelberg - Českomoravského betonu z betonárky v Jihlavě.
